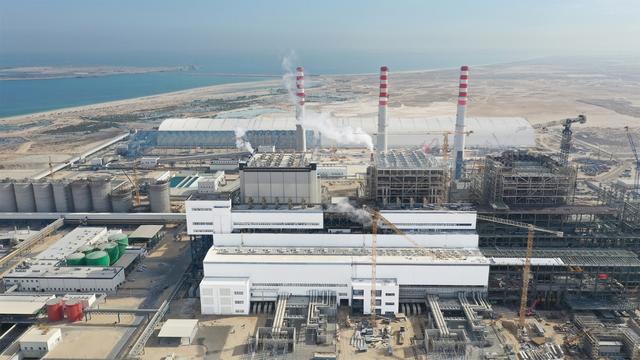

當地時間5月3日,哈電國際承建的迪拜哈斯彥4×600MW清潔燃煤電站項目2號機組首次并網一次成功,機組各系統參數正常,設備運行平穩,運行質量優良。

迪拜哈斯彥清潔燃煤電站項目位于阿聯酋迪拜以南30多公里的海邊,于2017年1月破土動工。該項目是絲路基金在中東地區的首單投資項目,其建成后將成為中東首個清潔燃煤電站。該項目實現了中國投資、中國融資、中國總包、中國設計、中國制造、中國建造,是央企強強聯合、共同服務海外的典型案例。

此次2號機組成功并網是繼2020年5月18日首臺機組并網后取得的又一重大階段性進展。哈斯彥項目配置4臺超超臨界機組,總裝機容量2400兆瓦,具備完全燃燒煤或天然氣的能力,是世界上第一個實現雙燃料滿負荷供電的電站。4臺機組將于2023年全部投入商業運行,投運后能為迪拜提供20%的電力能源,保障迪拜能源供應并實現能源結構多元化。

中方團隊在項目執行期間還積極履行在當地的社會責任及環保義務,對施工區域內的兩萬八千株珊瑚進行移植和培養,將潟湖區內魚類全部轉移至大海;在每年海龜繁殖期,按照與迪拜環保組織共同制訂方案,對海龜進行監控與保護。同時,項目還采用世界最先進的燃燒、脫硝、除塵、脫硫技術,保證運行期間排放指標居于世界領先水平。(總臺記者 周宣 張宇)
